工程项目启动会议纪要-会议纪要 预览


  时间:2025年5月9日15:30
  地点:
  与会人员:
  项目部:
  监理部:
  施工单位(乙方):
  主持:谢显锋
  记录:熊璐

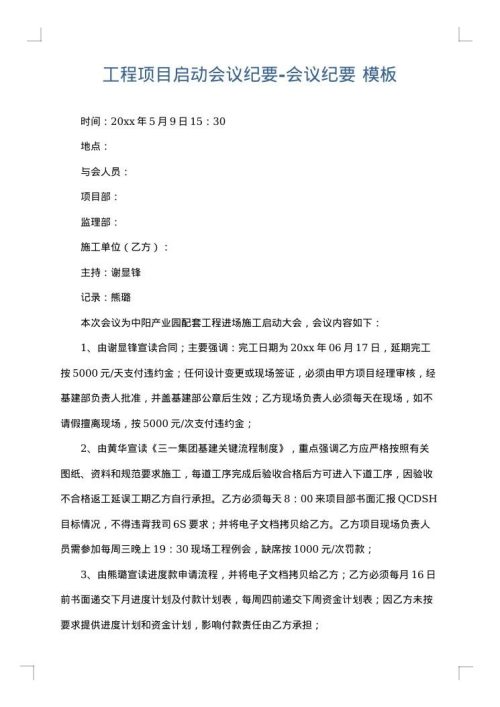

  本次会议为中阳产业园配套工程进场施工启动大会,会议内容如下:

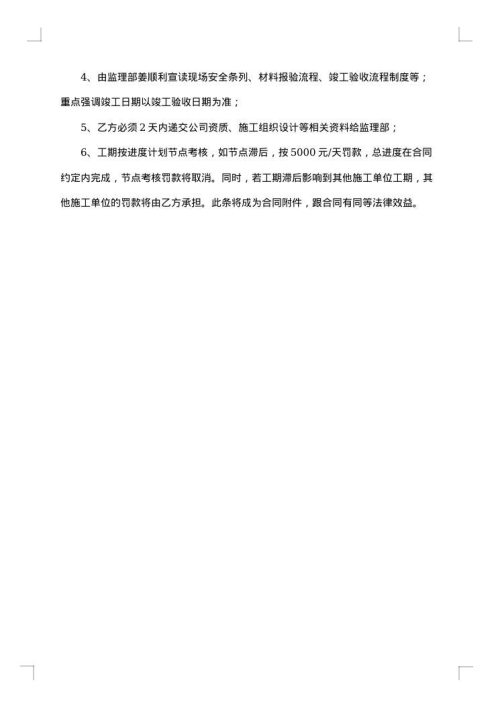

  1、由谢显锋宣读合同;主要强调:完工日期为2025年06月17日,延期完工按5000元/天支付违约金;任何设计变更或现场签证,必须由甲方项目经理审核,经基建部负责人批准,并盖基建部公章后生效;乙方现场负责人必须每天在现场,如不请假擅离现场,按5000元/次支付违约金;
  2、由黄华宣读《三一集团基建关键流程制度》,重点强调乙方应严格按照有关图纸、资料和规范要求施工,每道工序完成后验收合格后方可进入下道工序,因验收不合格返工延误工期乙方自行承担。乙方必须每天8:00来项目部书面汇报QCDSH目标情况,不得违背我司6S要求;并将电子文档拷贝给乙方。乙方项目现场负责人员需参加每周三晚上19:30现场工程例会,缺席按1000元/次罚款;
  3、由熊璐宣读进度款申请流程,....
