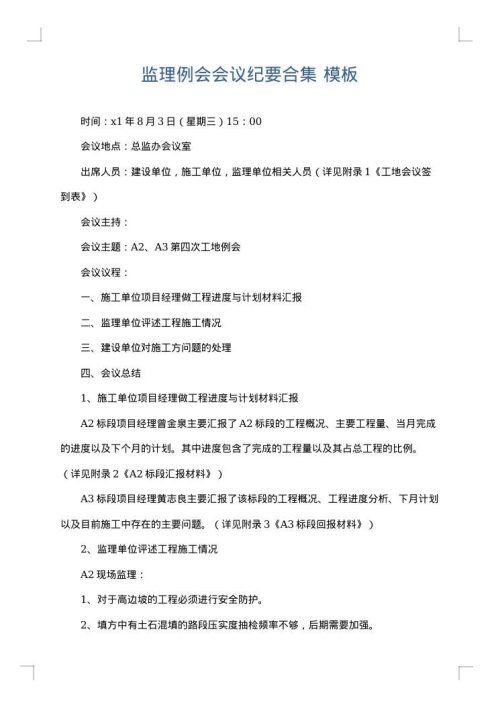

监理例会会议纪要合集 预览


  时间:x1年8月3日(星期三)15:00
  会议地点:总监办会议室
  出席人员:建设单位,施工单位,监理单位相关人员(详见附录1《工地会议签到表》)
  会议主持:
  会议主题:A2、A3第四次工地例会
  会议议程:
  一、施工单位项目经理做工程进度与计划材料汇报
  二、监理单位评述工程施工情况
  三、建设单位对施工方问题的处理
  四、会议总结
  1、施工单位项目经理做工程进度与计划材料汇报
  A2标段项目经理曾金泉主要汇报了A2标段的工程概况、主要工程量、当月完成的进度以及下个月的计划。其中进度包含了完成的工程量以及其占总工程的比例。(详见附录2《A2标段汇报材料》)
  A3标段项目经理黄志良主要汇报了该标段的工程概况、工程进度分析、下月计划以及目前施工中存在的主要问题。(详见附录3《A3标段回报材料》)
  2、监理单位评述工程施工情况

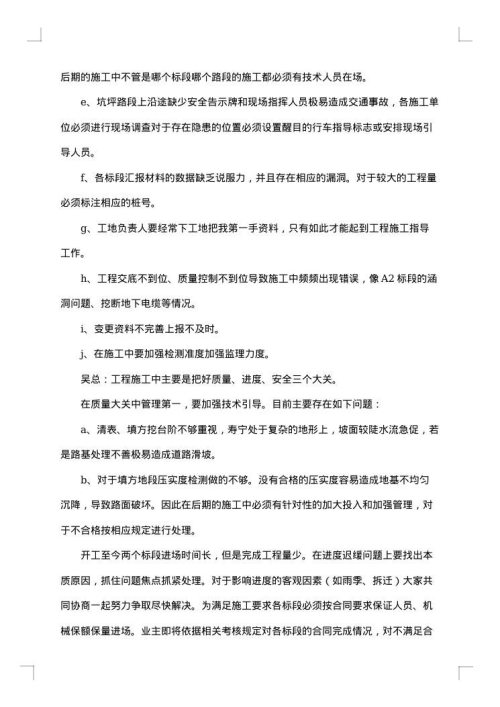

  A2现场监理:

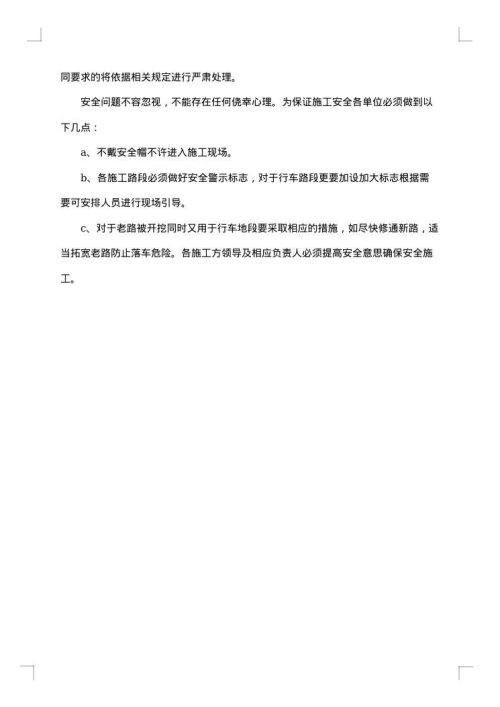

  1、对于高边坡的工程必须进行安全防护。

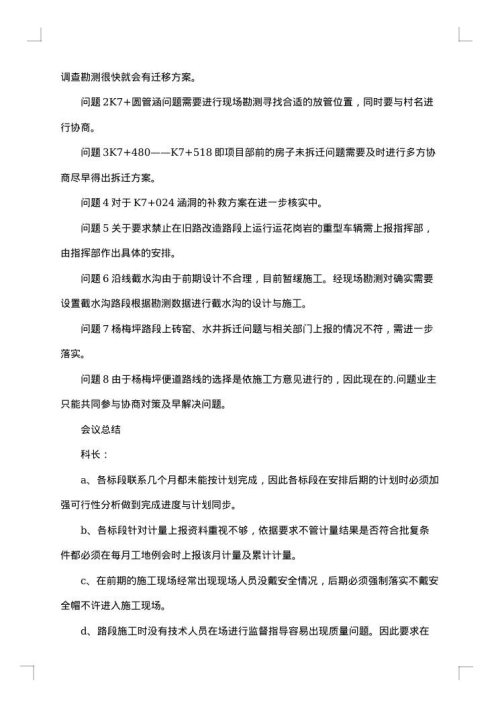

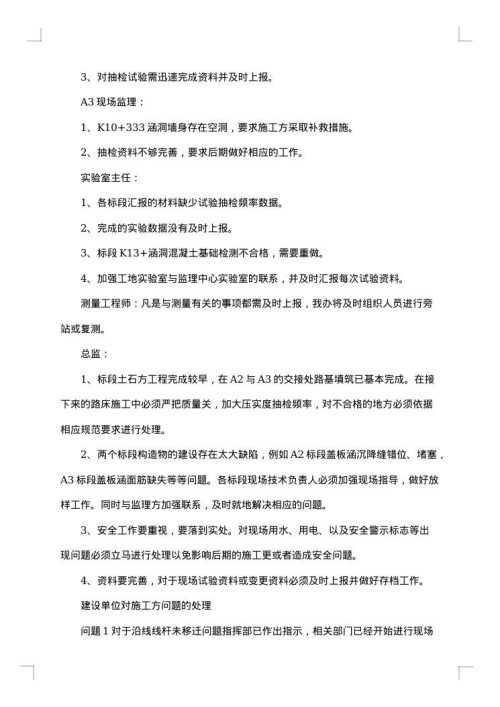

  2、填方中有土石混填的路段压实度抽检频率不够,后期需....
