  装车栈改造工程电缆破损处理方案

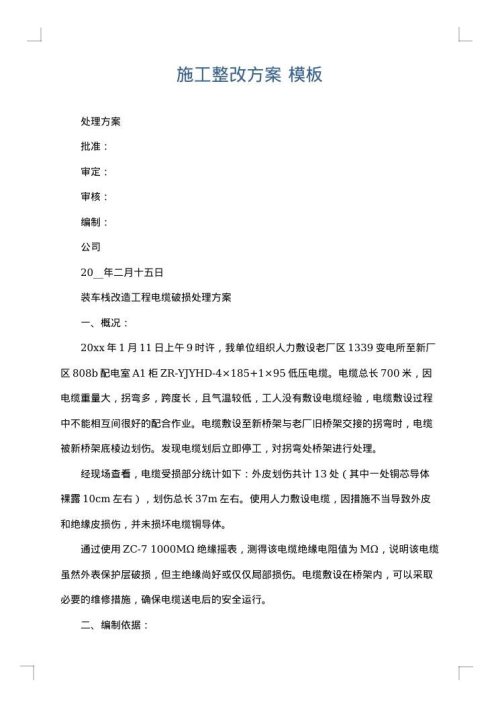

  一、概况:
  2025年1月11日上午9时许,我单位组织人力敷设老厂区1339变电所至新厂区808b配电室A1柜ZR-YJYHD-4×185+1×95低压电缆。电缆总长700米,因电缆重量大,拐弯多,跨度长,且气温较低,工人没有敷设电缆经验,电缆敷设过程中不能相互间很好的配合作业。电缆敷设至新桥架与老厂旧桥架交接的拐弯时,电缆被新桥架底棱边划伤。发现电缆划后立即停工,对拐弯处桥架进行处理。
  经现场查看,电缆受损部分统计如下:外皮划伤共计13处(其中一处铜芯导体裸露10cm左右),划伤总长37m左右。使用人力敷设电缆,因措施不当导致外皮和绝缘皮损伤,并未损坏电缆铜导体。

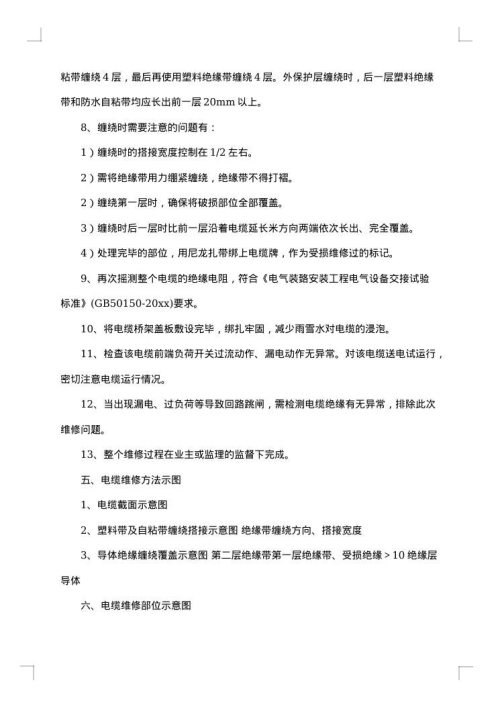

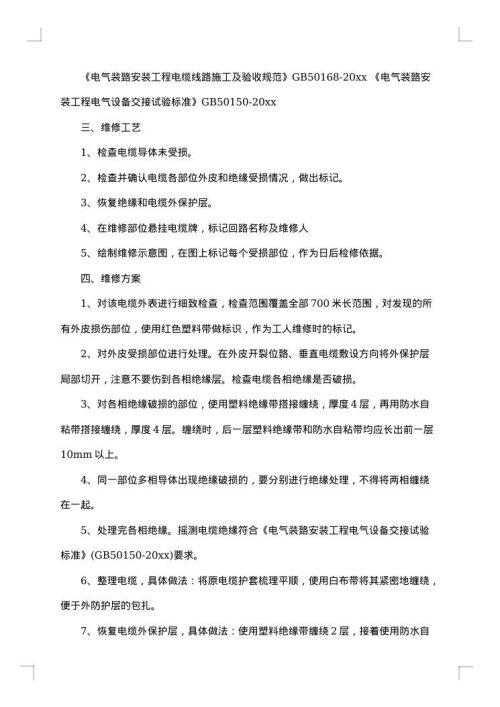

  通过使用ZC-7 1000MΩ绝缘摇表,测得该电缆绝缘电阻值为MΩ,说明该电缆虽然外表保护层破损,但主绝缘尚好或仅仅局部损伤。电缆敷设在桥架内,可以采取必要的维修措施,确保电....
