  尊敬的中铁隧道集团三处各位及南昌市轨道交通1号线一期工程土建八标项目经理部各位:
  我公司(武汉市兴盛建筑劳务有限公司)为配合南昌市轨道交通1号线一期工程土建八标盾构机如期进场,我公司工人不畏烈日、暴雨,披星戴月、努力奋战于七月中旬盾构机顺利到场,为此,我公司因临时赶工及雨季施工而增加各项费用,达人民币 壹佰柒拾陆万叁仟陆佰叁拾贰圆。具体内容如下:
  一、为了配合贵公司盾构机提前进场,加上南昌地区五、六月份雨季时长超出常年,导致工程进度吃紧,本公司为了不影响盾构机进场时间特采取多投入材料(钢管、木方、竹胶合板)而增加费用。
  二、深夜赶工措施及临时外调工人进场,因此增加费用。
  三、因赶工,工人疲劳作业致工伤三起而增加治疗及病休补助工资及工伤补偿等费用。
  四、为了适应南昌地区工程验收,增设施工缝收口拆除再凿毛措施而意外增加费用。
  五、因配合项目部将下翻梁砼壁改为砖胎模而增加费用。
  六、因区块十段污水池池身下部位于水位线下而增加降水井安装费用。

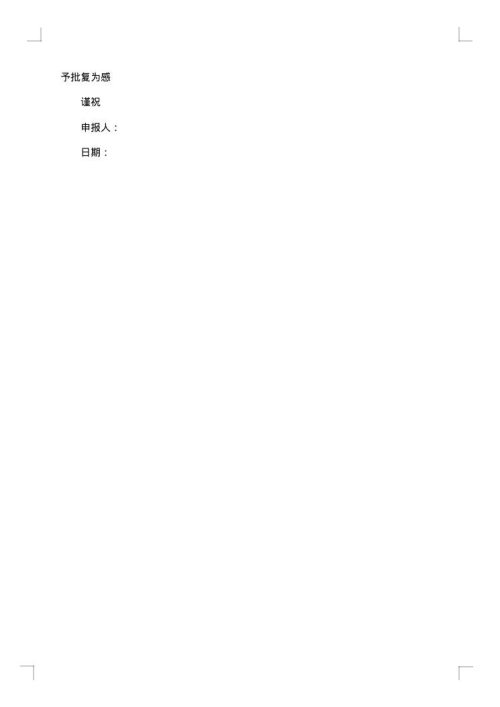

  七、支架搭设及....
