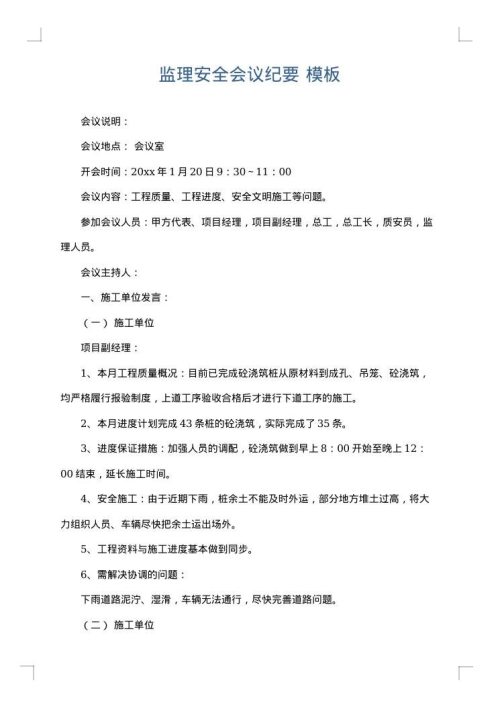

会议说明:
会议地点: 会议室
开会时间:2025年1月20日9:30~11:00
会议内容:工程质量、工程进度、安全文明施工等问题。
参加会议人员:甲方代表、项目经理,项目副经理,总工,总工长,质安员,监理人员。
会议主持人:
一、施工单位发言:
(一) 施工单位
项目副经理:
1、本月工程质量概况:目前已完成砼浇筑桩从原材料到成孔、吊笼、砼浇筑,均严格履行报验制度,上道工序验收合格后才进行下道工序的施工。
2、本月进度计划完成43条桩的砼浇筑,实际完成了35条。
3、进度保证措施:加强人员的调配,砼浇筑做到早上8:00开始至晚上12:00结束,延长施工时间。
4、安全施工:由于近期下雨,桩余土不能及时外运,部分地方堆土过高,将大力组织人员、车辆尽快把余土运出场外。
5、工程资料与施工进度基本做到同步。
6、需解决协调的问题:
下雨道路泥泞、湿滑,车辆无法通行,尽快完善道路问题。
(二) 施工单位

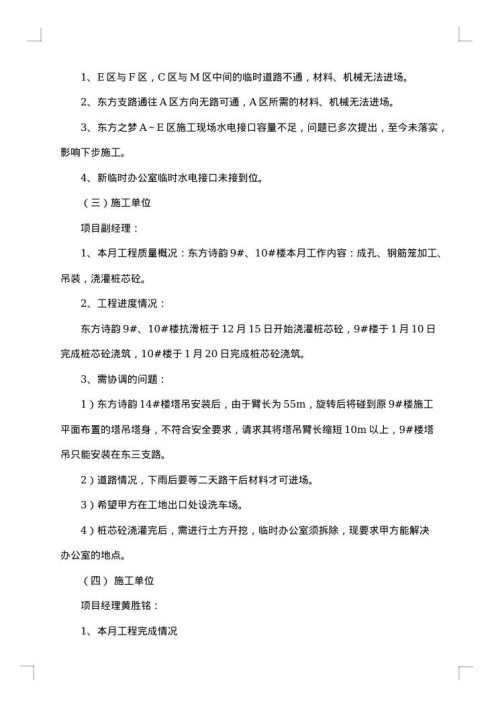

1、E区与F区....
